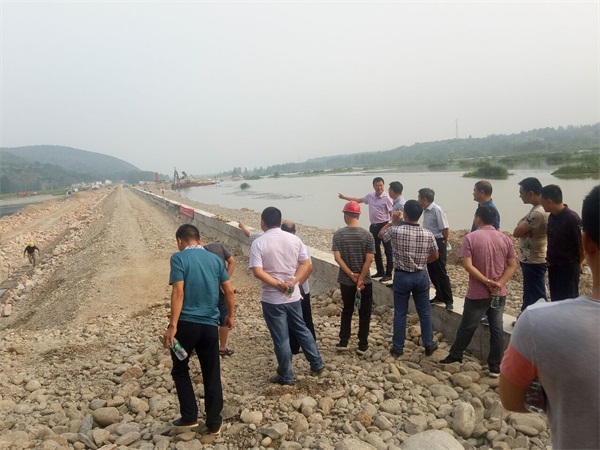

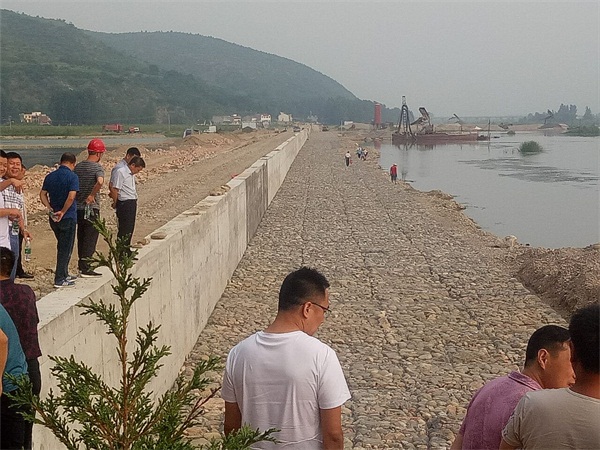

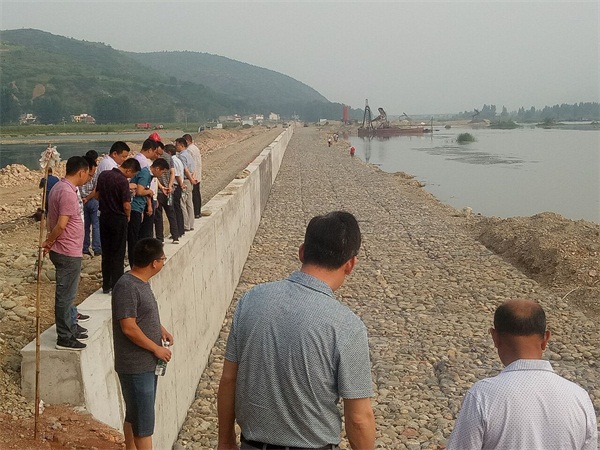

2018年6月29日,浩川實業董事長帶領公司經理及副經理多人親臨丹江鄂豫河段防洪治理近期工程(湖北段)第5標段施工現場進行檢查和指導工作,本標段合同價為1243萬元,防洪墻全長1143m,2017年8月簽訂施工合同,自2017年9月進場,于10月28日正式動工建設,截止目前共施工10個月,現已完成防洪墻主體工程,堤身填筑工程和干砌石護腳、格賓石籠等工程,已完成產值950萬左右,占比85%。現已回工程款645萬元,預計近期回款300萬。
開工進場后,遇到的最大難題便是土地征地和清涼寺電站放水等協調問題,防洪墻下游500米堤線,完全處在庫區,被3-8m的 水淹沒,無法進行施工,在各位領導的關心和大力支持下,特別是王董事長多次親臨施工現場,跨省溝通、經多方交涉,最終與河南省清涼寺電站達成協議,爭取到了30天放水時間,創造了干地施工條件,在短短的30天內,加班加點,最終使得防洪墻RHB4+950-5+449段施工的順利實施。
最后,再一次感謝各位領導頂著烈日對我標段進行檢查和指導工作,對存在的問題,望提出寶貴意見。
